推進・実行

失敗しないプロジェクト計画の立て方:WBS作成のコツとマスタースケジュール設計

推進・実行
悩む人物
「プロジェクト計画を立てようとしても、タスクの抜け漏れやスケジュールの甘さでいつも後半に炎上してしまう…」
「WBSの作り方やタスク分解の粒度、メンバーへの適切な作業割り振りと負荷平準化のコツがよく分からない…」

DX推進や新規事業開発、業務システムの導入など、企業において新しい挑戦を形にする際には「プロジェクト」の立ち上げと推進が不可欠です。しかし、多くの現場では「計画が曖昧なまま見切り発車してしまい、後半になって想定外のタスクが大量発生する」「特定のエース社員に作業が集中してボトルネックになり、納期直前でパンクする」「WBS(作業分解構成図)を作ったものの、粒度がバラバラで進捗管理に活用できない」といった課題に直面しています。

プロジェクトが中盤から後半にかけて遅延・炎上してしまう最大の原因は、実行力不足ではなく「初期の計画立案フェーズにおける設計の粗さ」にあります。ことわざに「段取り八分(段取り8割)」とあるように、プロジェクトの成否は着手前の計画段階で大半が決まるといっても過言ではありません。

とはいえ、最初から100%完璧な計画を作ることは困難です。大切なのは、「不確実性を織り込んだ上で、逆算思考でマイルストーンとWBSを段階的に具体化していく標準的な5つの手順」を理解しておくことです。

本記事では、プロジェクトマネジメントの実務に直結するノウハウを体系化し、失敗しないプロジェクト計画の立て方、マスタースケジュール設計、タスク洗い出しとWBS作成のコツ、負荷平準化やクリティカルパスの管理手法までを分かりやすく解説します。

この記事でわかること
  • プロジェクト計画を立てる3大目的(着地見通し・効率的推進・リスク早期検知)
  • 失敗しないスケジュール立案「5つのステップ」(大日程・タスク洗い出し・担当決定・WBS作成・事前準備)
  • タスクの抜け漏れを防ぐ「動名詞表記」と分解粒度のコントロール基準
  • WBSの階層構造ルールとExcel等での実践的な作成テクニック
  • 特定メンバーへの過負荷を防ぐ「負荷平準化(山崩し)」の実践手法
  • 納期遅延を防ぐアローダイアグラムと「クリティカルパス」の重点管理手法
  • メンバーの手戻りや待ち時間を防ぐ「先回り準備(段取り)」のポイント

なぜプロジェクト計画が必要なのか?「段取り8割」の真意

業務が忙しい現場ほど、「計画をじっくり練る時間があるなら、少しでも早く作業に着手したい」と考えがちです。しかし、計画なしの見切り発車は、後から手戻りや手待ち時間を生み出し、結果としてプロジェクト全体の工数とコストを大幅に増大させてしまいます。

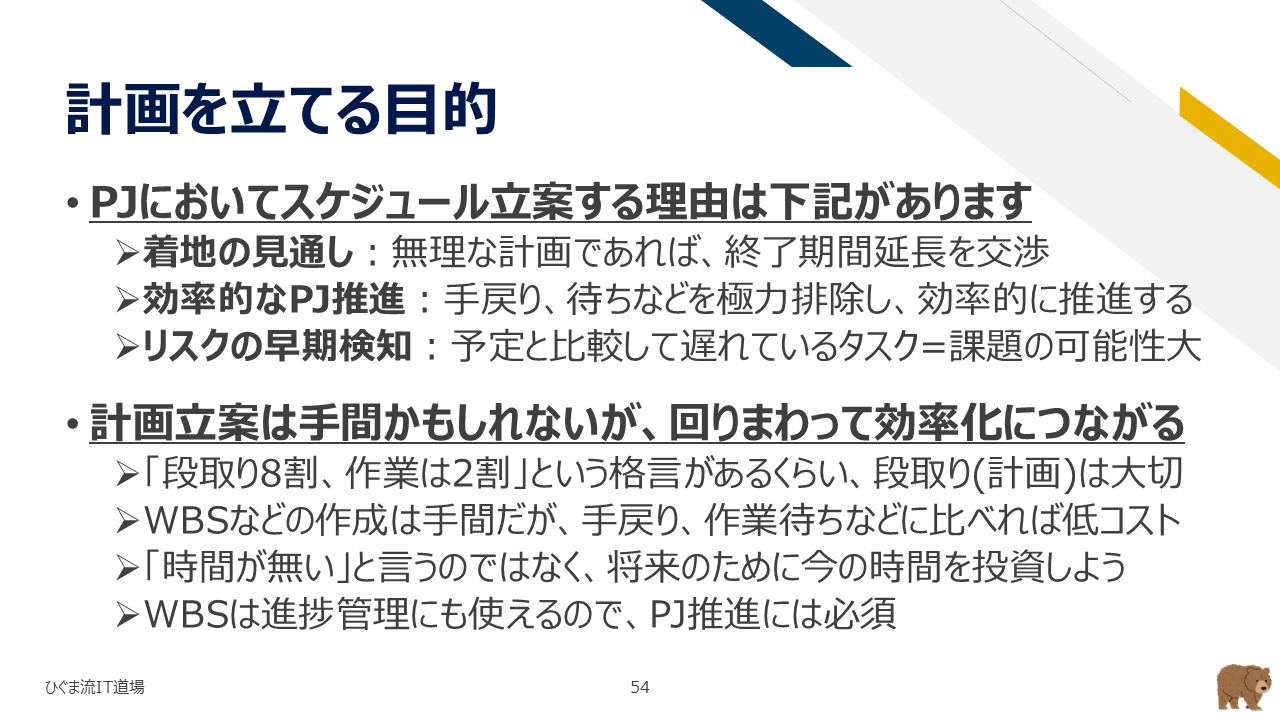

計画を立てる目的(着地見通し・効率的推進・リスク早期検知)
計画を立てる目的(着地見通し・効率的推進・リスク早期検知)

計画を立てる3大目的

上記のスライド図解に示されているように、プロジェクト計画を立案する目的は大きく3つに集約されます。

目的 具体的内容 得られるメリット
着地の見通しを立てる 納期・予算・成果物の品質(QCD)のバランスを考慮し、いつまでにどのような状態でゴールへ到達するかを可視化する。 関係者や経営層と現実的な目標・スケジュールを共有し、事前の合意形成ができる。
効率的に推進する 作業の順序や依存関係を整理し、無駄な手戻りや作業の重複、待ち時間を最小限に抑える。 限られたリソース(人員・時間・予算)を最もインパクトの大きい作業へ集中投下できる。
リスク・課題を早期検知する 計画と実績のギャップを定期的に比較・モニタリングできるように基準線を設ける。 遅延や問題の兆候を初期段階で察知し、リソース追加やスコープ調整などのリカバリー策を迅速に打てる。

これら3つの目的を果たすことで、プロジェクトは「行き当たりばったりの対応」から「予見性の高いコントロールされた推進」へと変貌します。

「最初から完璧な計画は作れない」前提に立つ

計画立案において陥りがちな罠が、「完璧な計画ができるまで動き出せない」という膠着状態です。特にDXや新規事業のような不確実性の高いプロジェクトでは、最初からすべてのタスクや所要時間を正確に見通すことは困難です。

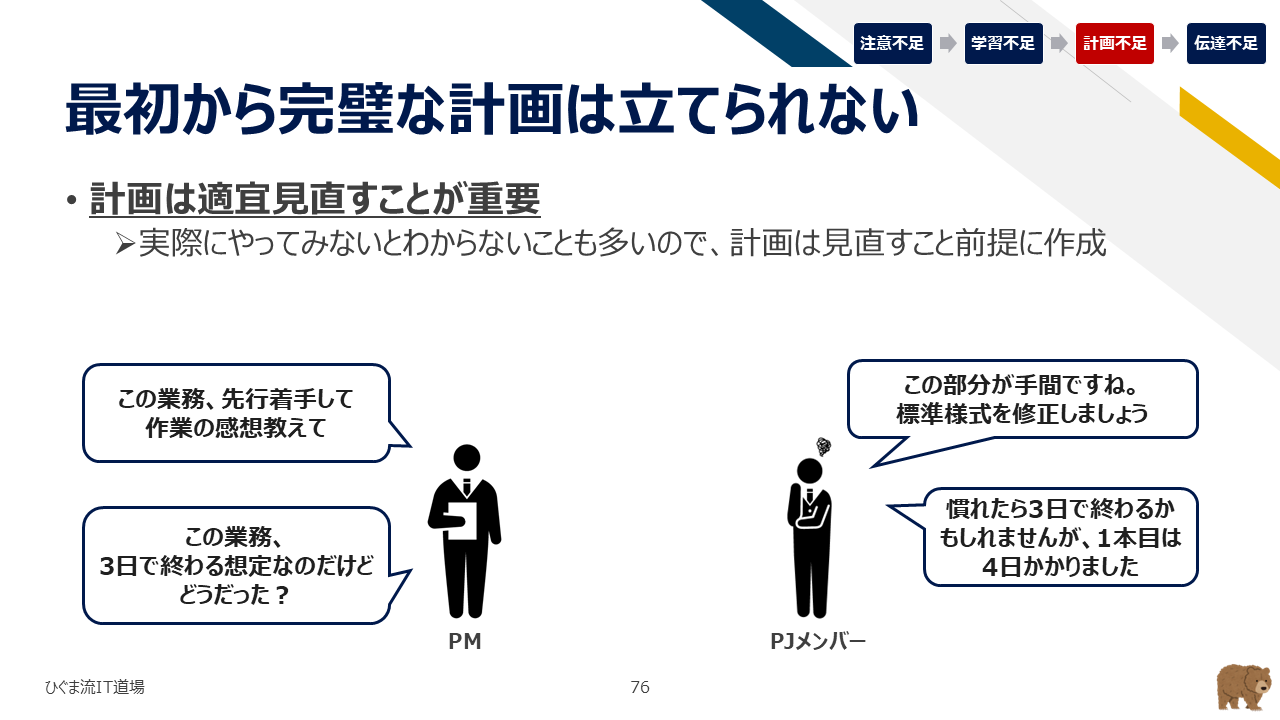

最初から完璧な計画は立てられない(先行試行と計画の継続的見直し)
最初から完璧な計画は立てられない(先行試行と計画の継続的見直し)

スライド図解にあるように、「最初から完璧な計画は立てられない」という事実を受け入れることが出発点となります。未知の領域が多いプロジェクトでは、以下のようなアプローチを取り入れるのがおすすめです。

  • 先行試行(プロトタイピング)の実施: 不明点が多いタスクは、まず1人のメンバーが先行して小さく検証作業を行い、作業工数やリスクの解像度を高めてから本格展開する。
  • バッファ(予備期間)の組み込み: 不測の事態に備え、マイルストーンやプロジェクト全体の終盤に10〜20%程度の余裕期間を確保しておく。
  • 計画の継続的見直し(ローリングウェーブ計画): 直近1〜2ヶ月のタスクは詳細にブレイクダウンし、3ヶ月以降のタスクは大枠で捉えておき、プロジェクトの進捗に合わせて定期的に計画を更新・再設計する。

計画とは一度作ったら固定する「静的なルール」ではなく、状況の変化に合わせて軌道修正を続けるための「動的なナビゲーションマップ」と捉えることが大切です。

失敗しないプロジェクト計画立案「5つのステップ」

プロジェクト計画は、大きな全体像から段階的に詳細へと落とし込んでいくことが失敗を防ぐ鉄則です。スケジュール立案は、以下の5つの標準ステップに沿って進めます。

ステップ プロセス名 主な実務アクション
STEP 1 大日程・中日程の作成 最終納期・稼働日から逆算し、カテゴリごとの主要マイルストーンを設定する。
STEP 2 タスクの洗い出し 成果物を生み出すための具体的タスクを「動名詞」で漏れなく分解・抽出する。
STEP 3 担当者の決定 各タスクの主担当者を1名アサインし、スキル・育成・稼働負荷を考慮する。
STEP 4 WBS・ガントチャート作成 作業分解構成図(WBS)を階層化し、依存関係・負荷平準化・タイムラインを可視化する。
STEP 5 必要なものの事前準備 着手前にテンプレートやレビュー枠、システム権限などを先回りで手配する。

STEP 1: 大日程・中日程の作成(マイルストーンの設定)

計画立案の第一歩は、細かい作業にいきなり飛びつくのではなく、「鳥の目(大所高所)」で全体の骨格を描くことです。

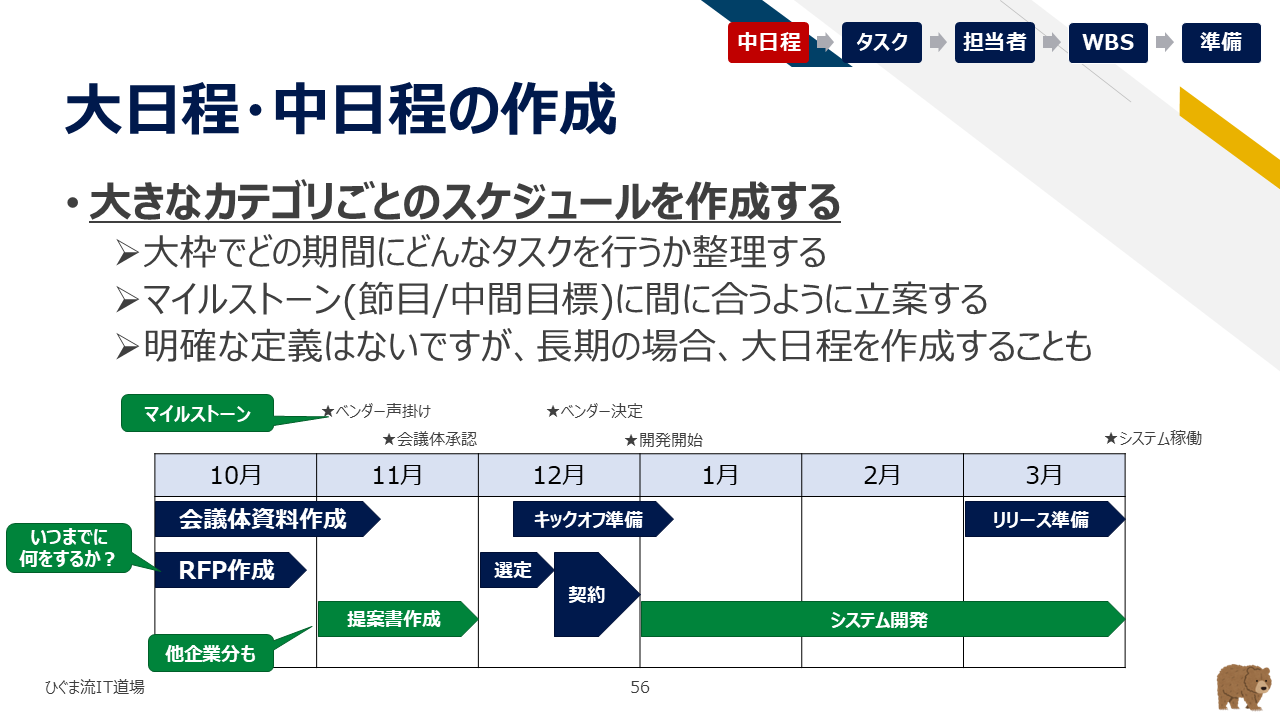

大日程・中日程の作成(カテゴリごとのマイルストーン)
大日程・中日程の作成(カテゴリごとのマイルストーン)

スライド図解のように、プロジェクトの終了日(イベント開催日やシステム稼働日)を起点として、会議体承認や開発開始などの動かせないイベント(マイルストーン)を逆算で配置します。

大日程と中日程の明確な定義に厳密な決まりはありませんが、一般的には1年を超えるような長期プロジェクトでは全体を俯瞰する「大日程(マスタースケジュール)」を作成し、そこから直近半年〜数ヶ月分を切り出して「中日程」として詳細化するアプローチが効果的です。

マイルストーンを設定する際のポイントは以下の通りです。

  • 動かせない確定日付を固定する: 展示会期日、法改正対応期限、役員会での決裁日など、外部要因によるデッドラインを最初にプロットします。
  • 主要な意思決定ポイントを設ける: 「ベンダー選定の完了」「基本設計の承認」「印刷発注の最終GO/NG判定」など、後戻りできない節目にマイルストーンを置きます。
  • 協力企業・他部門の予定も盛り込む: 自社だけでなく外部ベンダーや関連部署のスケジュールも併記することで、関係各所との連携がスムーズになります。

STEP 2: タスクの洗い出しと分解粒度のコントロール

マイルストーンが決まったら、各フェーズを達成するために必要なタスクを洗い出します。ここで多くの人が「どこまで細かく書けばよいか」「タスクの抜け漏れが怖い」と悩みます。

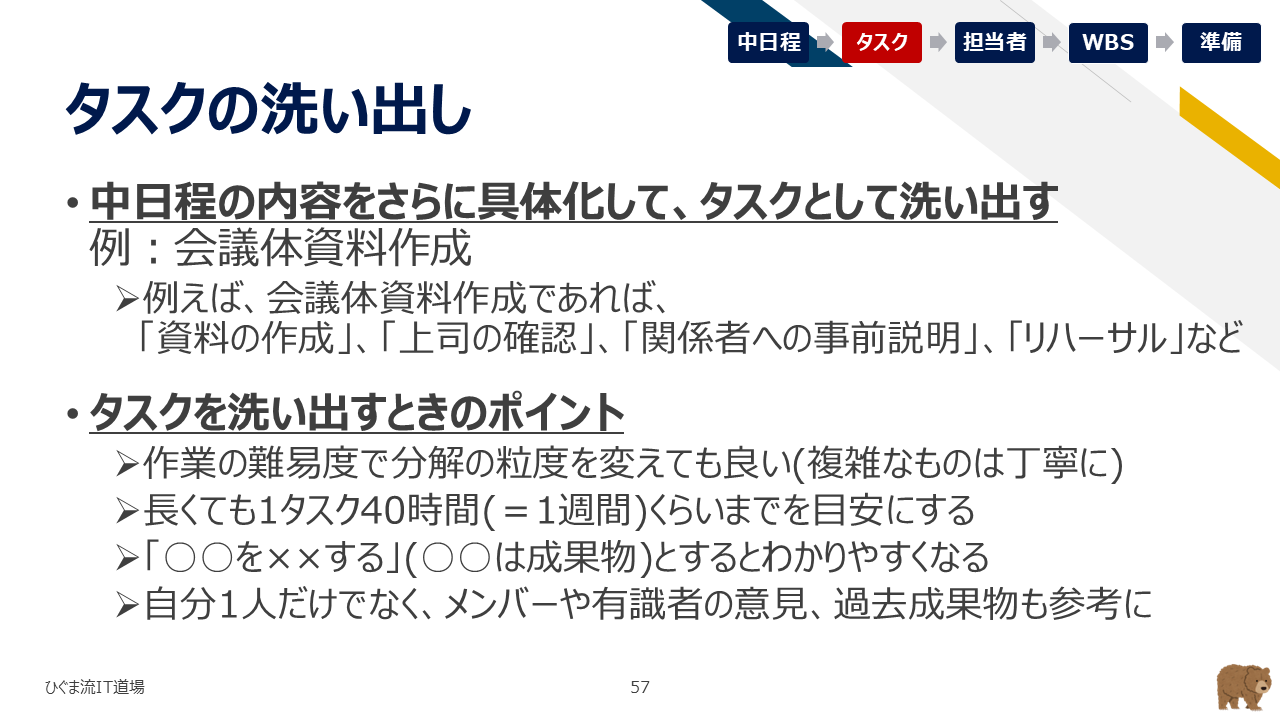

タスクの洗い出し(分解粒度と動名詞表記)
タスクの洗い出し(分解粒度と動名詞表記)

タスク洗い出しを成功させるための3大鉄則を意識しましょう。

  1. タスク名は必ず「名詞+動詞(動名詞)」で記述する: 単に「チラシ」「アンケート」と名詞だけで書くと、「企画することなのか」「デザインすることなのか」「印刷発注することなのか」が曖昧になり、完了条件がブレてしまいます。「チラシの原稿を作成する」「チラシデザインをレビューする」「印刷を発注する」のように、誰が何をどう完了させるかが一目でわかる表現を徹底します。
  2. 分解粒度の目安は「長くても1タスク40時間(1週間程度)」: タスクの粒度が大きすぎると(例: 「システムを開発する(2ヶ月)」)、進捗の遅れに気づけません。逆に細かすぎると(例: 「メールを送信する(5分)」)、WBSの更新・管理だけで疲弊してしまいます。作業の難易度に応じて粒度を調整しつつ、長くても1タスク40時間(1週間)以内、実務上は1〜3日程度で完了判定ができるサイズを目安に分割するのがおすすめです。
  3. 経験者や関係者の助言を活用する: PMひとりの頭だけでタスクを洗い出すと、必ず盲点が生じます。過去に類似プロジェクトを経験したメンバーや専門部署(法務・情報システム・現場リーダー等)にドラフトを見せ、「抜けている作業や確認工程はないか」をレビューしてもらいましょう。

STEP 3: 担当者の決定(アサインと負荷・スキルの考慮)

洗い出したタスクに対して、誰が責任を持って遂行するかをアサインしていきます。

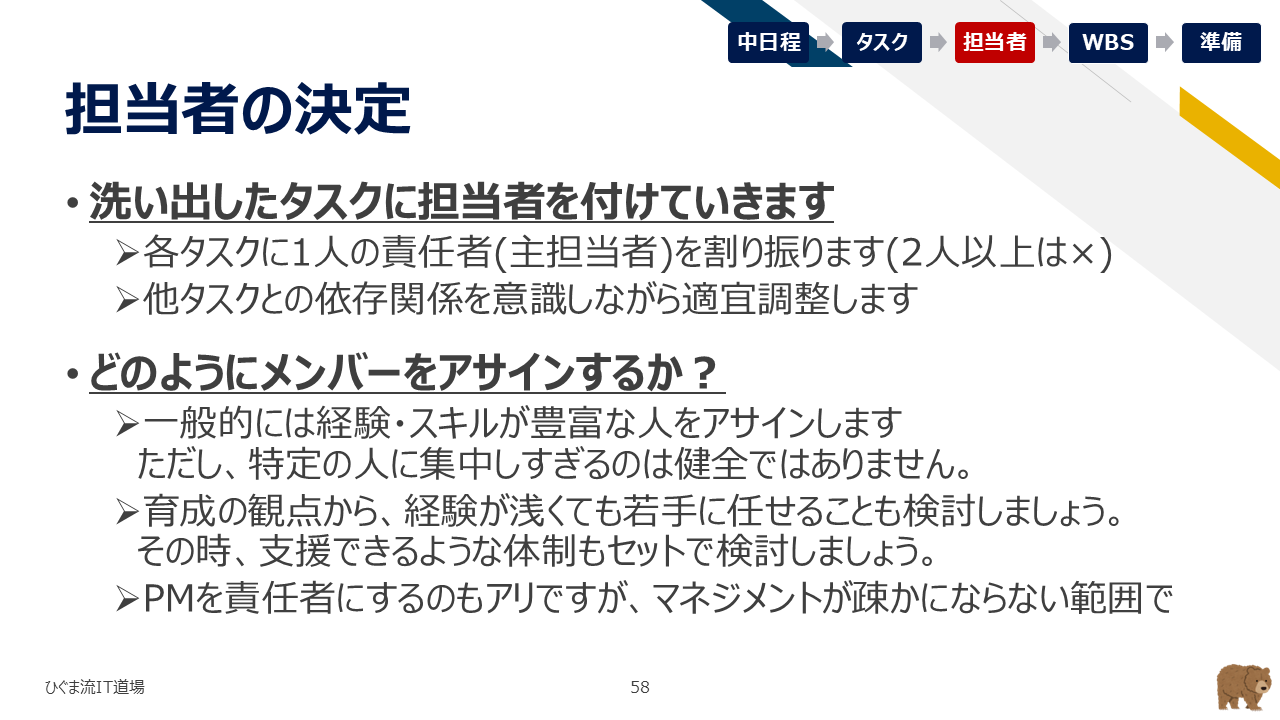

担当者の決定(主担当とスキル・育成・負荷の考慮)
担当者の決定(主担当とスキル・育成・負荷の考慮)

担当者を決定する際は、以下の3つの観点のバランスを取ることが重要です。

  • 主担当(ボール保持者)を必ず1人に絞る: 「担当:Aさん、Bさん」と複数名を連名で割り振ると、「相手がやってくれるだろう」という心理的バイアスが働き、タスクが放置されやすくなります。作業者が複数名いる場合でも、「進捗責任と完了報告のボールを持つ主担当者(責任者)」は必ず1名に定めましょう。
  • メンバーのスキルと育成機会の調和: スキル適合度だけでアサインすると、特定のエース社員にばかり重要タスクが集中してしまいます。経験が浅い若手に任せる場合は、ベテランによるレビューや支援体制をセットで設計し、組織全体の育成とリスクヘッジを両立させます。
  • 通常業務を含めた総稼働負荷の把握: プロジェクト専任ではないメンバーの場合、定常業務の繁忙期と重なっていないかを確認し、無理のない工数割り振りを設計します。なお、PM自身がタスクを抱え込みすぎるとマネジメントがおろそかになるため、PMへの作業割り当ては「自分しかできない例外的なタスク」に限定するのが基本です。

STEP 4: WBS作成とスケジュール・ガントチャートへの展開

担当者が決まったら、タスクを作業分解構成図(WBS)として構造化し、ガントチャートへ落とし込んでスケジュールを確定させます。進捗管理や情報の一元管理を行う上でも、WBSの設計品質はプロジェクトの成否を大きく左右します。

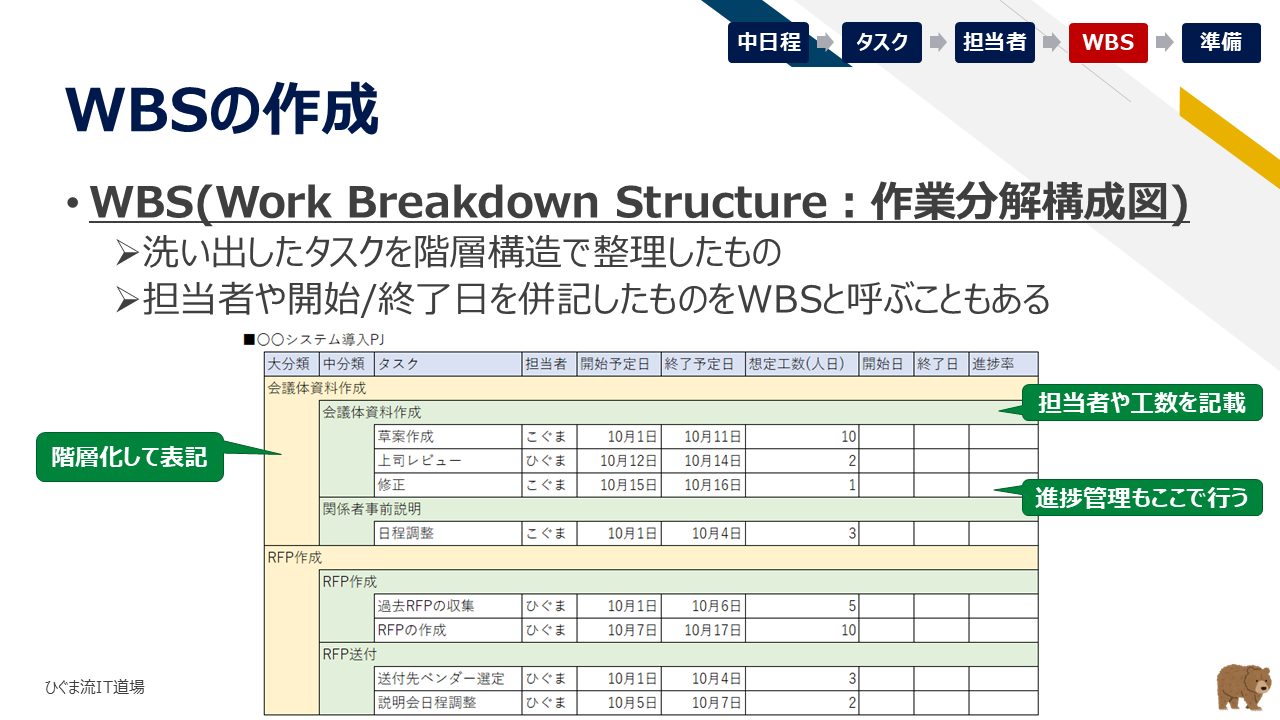

WBSの作成(作業分解構成図の階層化)
WBSの作成(作業分解構成図の階層化)

WBSの階層構造(大・中・小の分解ルール)

WBS(Work Breakdown Structure)とは、プロジェクトの成果物を達成するために必要なすべての作業を、階層的なツリー構造で整理した図表です。通常は3〜4階層で構造化します。

  • レベル1(大項目・フェーズ): プロジェクトの主要工程(例: 01. 企画・要件整理、02. コンテンツ制作、03. プロモーション実施、04. 振り返り)
  • レベル2(中項目・成果物単位): 各フェーズで作成する成果物やサブカテゴリ(例: 2-1. チラシ作成、2-2. セミナースライド作成、2-3. ブース施工)
  • レベル3(小項目・具体的タスク): 担当者が実行する個別の実作業(例: 2-1-1. 原稿作成、2-1-2. 社内レビュー、2-1-3. 修正対応、2-1-4. 印刷発注)

階層化して整理することで、「この作業は何のために行っているのか(目的と成果物)」が常に意識でき、タスクの重複や漏れを構造的に防ぐことができます。

実務TIPS: ExcelでWBSを作成する際の工夫

ExcelやスプレッドシートでWBSを管理する場合、大分類や中分類といった「カテゴリ行」の担当者列はあえて空白にしておくのがおすすめです。進捗確認時に「担当者名」と「空白」の両方でフィルタをかけることで、カテゴリの階層構造を保ったまま、各メンバーの担当タスクをスムーズに抽出できます。

WBSからガントチャートへの落とし込み

階層構造を作ったら、各タスクに「予定開始日」「予定終了日」「予定工数(人日/時間)」「主担当者」を入力し、時間軸(横軸カレンダー)に沿ってバーチャート(ガントチャート)として可視化します。

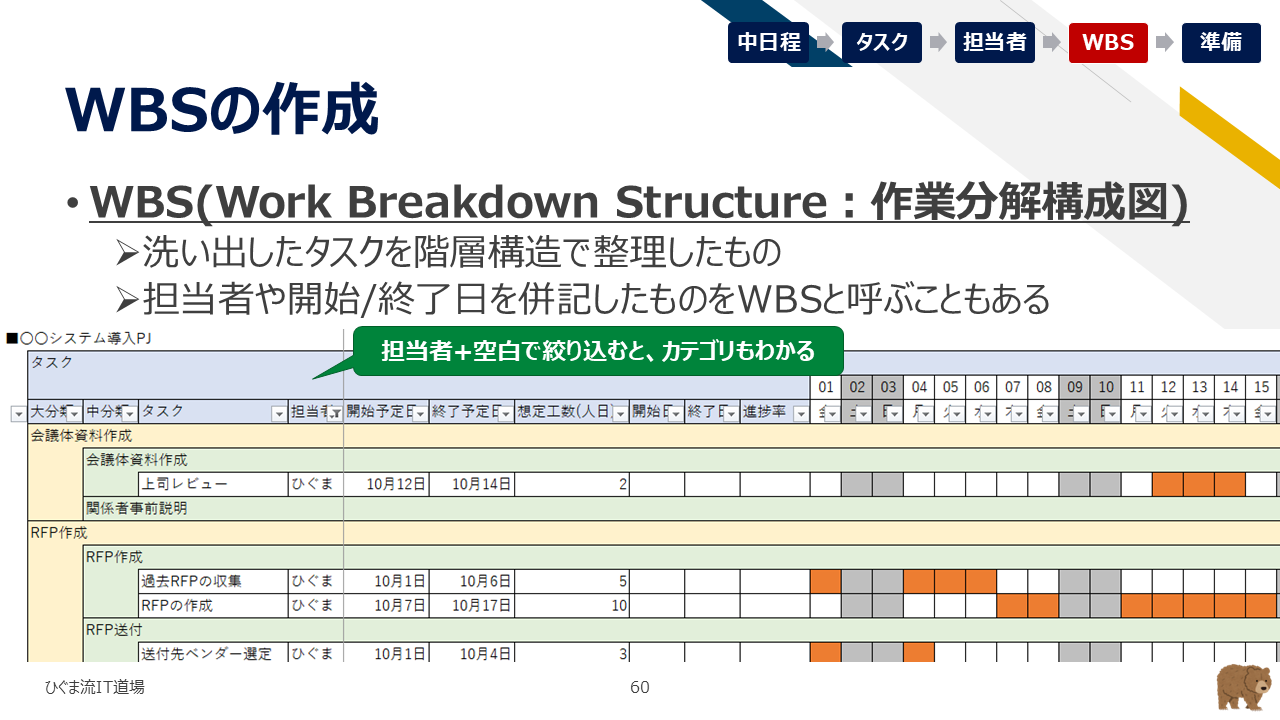

WBSの作成(ガントチャート形式への展開)
WBSの作成(ガントチャート形式への展開)

ガントチャート化する最大のメリットは、「タスク同士の前後関係(先行タスク・後続タスク)と並行作業のタイミングが視覚的に一目瞭然になること」です。「Aの作業が終わらないとBの作業に着手できない」という依存関係を明確にすることで、手待ち時間のない段取りが組めます。

負荷平準化とボトルネックの解消

ガントチャートを作成した直後に必ず行わなければならないのが、「特定メンバーへの作業集中(過負荷)のチェックと平準化」です。

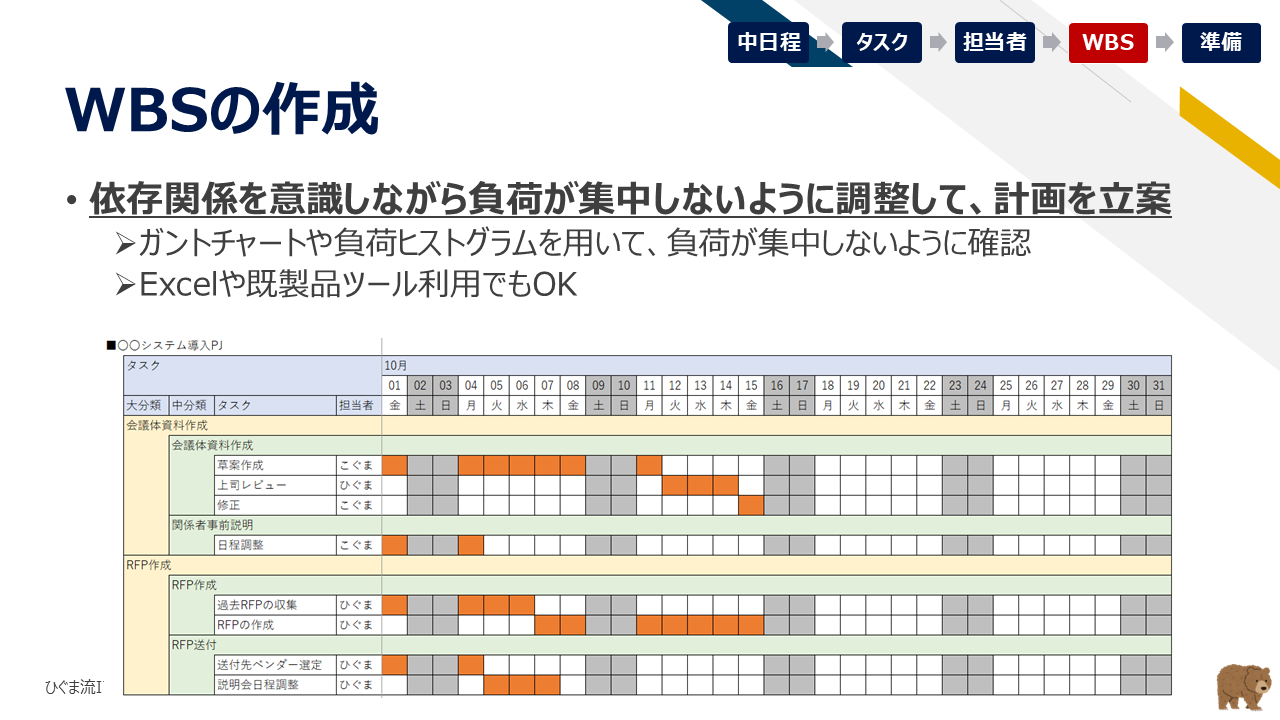

WBSの作成(タスク依存関係と負荷集中回避)
WBSの作成(タスク依存関係と負荷集中回避)

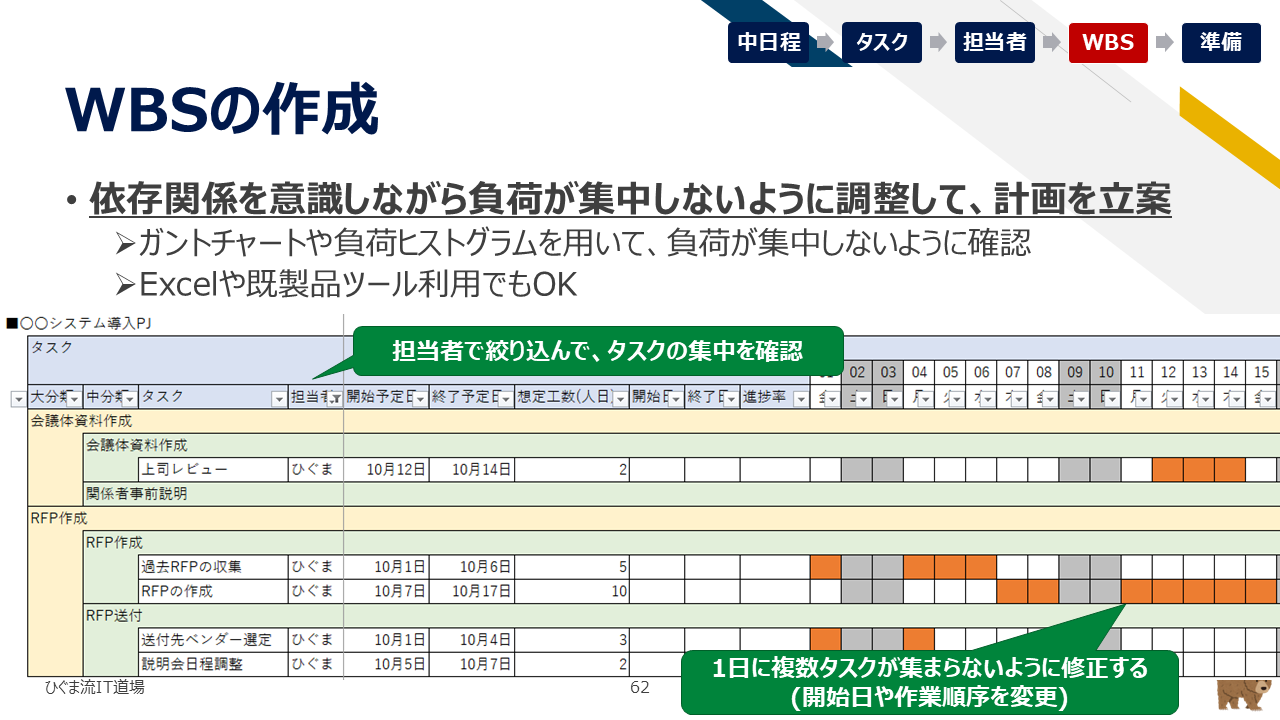

WBSの作成(担当者絞り込みによる負荷平準化)
WBSの作成(担当者絞り込みによる負荷平準化)

全体スケジュールを引いただけでは、特定の週や日にちに特定メンバー(例えばAさん)のタスクが集中していることを見落としがちです。そのまま進行すると、そのメンバーがボトルネックとなってプロジェクト全体が遅延してしまいます。

負荷平準化を実践する手順は以下の通りです。

  1. 担当者ごとの絞り込み表示(フィルター): 担当者ごとにタスクを絞り込み、同一期間に作業が重複していないかを点検します。
  2. タスクの並行化・前倒し(山崩し): 後続タスクと重なっている作業を前倒しで着手できないか、または開始時期を後ろにずらせないかを検討し、作業の山を崩します。
  3. 作業の再割り当てとサポート体制: 過負荷になっている担当者のタスクの一部を、稼働に余裕のある別のメンバーに振り分けたり、レビュー役に回すなどの再配置を行います。

クリティカルパスの把握と遅延リスクへの対策

プロジェクトマネジメントにおいて、納期の死守に直結する最重要概念が「クリティカルパス(Critical Path)」です。

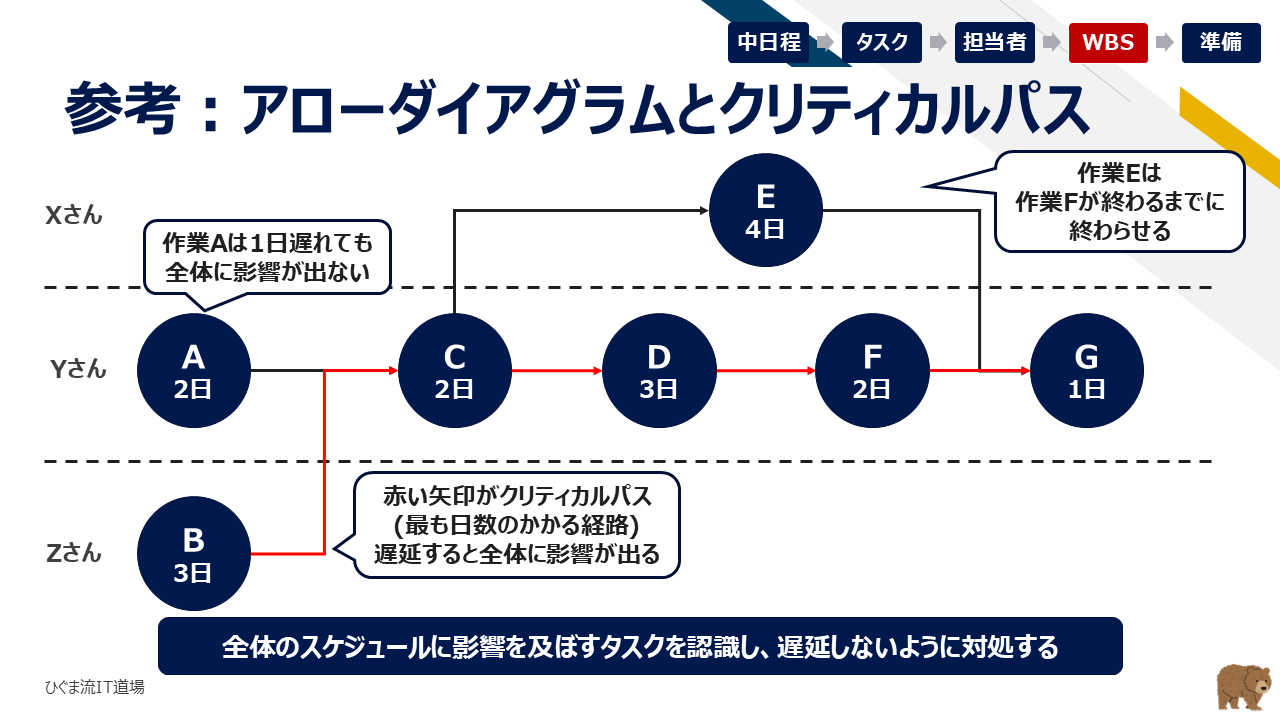

アローダイアグラムとクリティカルパス(最長経路)
アローダイアグラムとクリティカルパス(最長経路)

クリティカルパスとは、プロジェクトの開始から完了までを結ぶタスクの連なりの中で、「最も時間がかかる作業経路(最長経路)」のことを指します。

作業経路のタイプ 特徴と余裕日数(スラック) マネジメント方針
クリティカルパス上のタスク
(スライド図の赤色経路)
余裕日数(フロート)がゼロのタスク群。この経路上のタスクが1日でも遅延すると、プロジェクト全体の最終納期がそのまま1日遅延する。 最優先で進捗管理を行う。遅れの兆候があれば即座に人員補強やスコープ調整を行い、遅延を確実に回避する。
非クリティカルパスのタスク
(スライド図の通常経路)
一定の余裕日数(フロート)が存在するタスク群。数日程度の遅れであれば、最終納期には影響を与えない。 進捗を確認しつつ、クリティカルパスのメンバーが逼迫した際には、こちらの担当者が応援に回るなどの調整余力として活用する。

アローダイアグラム(矢印と図で作業順序を表したネットワーク図)やWBS上でクリティカルパスを特定しておくことで、PMは「どのタスクの遅れが致命傷になり、どのタスクであれば多少のバッファがあるのか」を的確に見極め、メリハリのある進捗管理が可能になります。

STEP 5: タスク遂行に必要なものの事前準備

スケジュール立案の最後のステップは、メンバーが作業に着手する前の「先回り準備(段取り)」です。

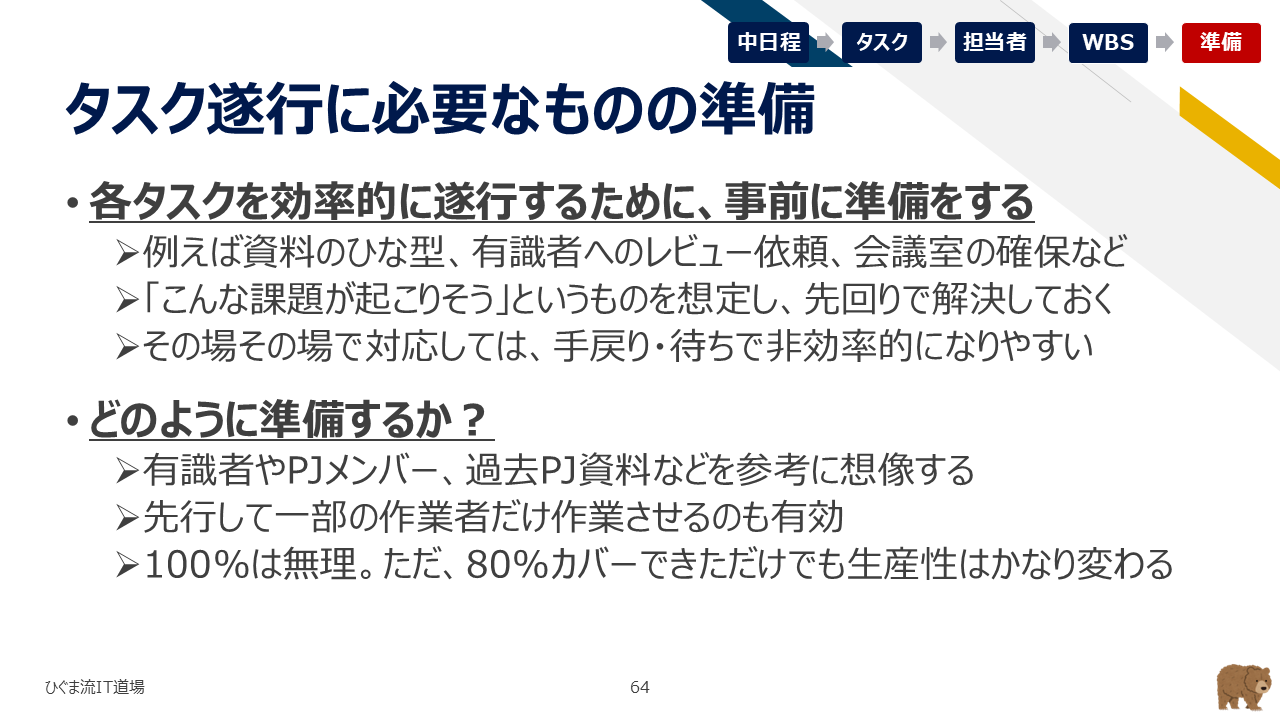

タスク遂行に必要なものの準備(雛形・レビュー手配・会議室確保等)
タスク遂行に必要なものの準備(雛形・レビュー手配・会議室確保等)

「WBSを作って担当者に割り振ったから安心」ではありません。いざ期日になってメンバーが作業を始めようとした時、「フォーマットがない」「関係者の会議日程が埋まっていてレビューしてもらえない」「システムのアクセス権限がない」といった理由で作業がストップしてしまうケースが多発します。

PMやリーダーは、以下のような事前準備を先回りして整えておきましょう。

  • 雛形・テンプレート・過去サンプルの共有: 「このフォーマットに沿って記入してください」「過去の案件資料を参考にしてください」とお手本を提示し、ゼロから悩む時間を削減する。
  • 先行試行によるフォーマットの改善: 設計書などの作成では、まず1人のメンバーに先行して作成してもらい、「使いづらい点」「改善点」をフィードバックしてもらってから全体へ横展開する。
  • 意思決定者・レビューアのスケジュール事前確保: 役員やキーマンの予定は数週間先まで埋まっていることが多いため、WBS作成の段階でレビュー会議の枠をあらかじめ仮押さえしておく。
  • ツール・環境・権限の手配: 共有フォルダへのアクセス権、プロジェクト管理ツールの初期設定、会議室の予約などを事前に済ませておく。

準備を100%完璧に行うことは難しくても、70〜80%カバーできているだけでチーム全体の生産性は劇的に向上します。有識者やメンバーと連携しながら、PMは「少し先」を見据えて環境を整えましょう。

まとめ

本記事では、失敗しないプロジェクト計画の立て方について、計画立案の3大目的からスケジュール設計の5ステップ、WBS作成、負荷平準化、クリティカルパスの管理、そして先回り準備までを網羅的に解説しました。

プロジェクト計画立案の要点チェックリスト
  • 計画の3大目的を意識する: 「着地見通し」「効率的推進」「リスク早期検知」のために計画を立てる。
  • 不確実性を前提にする: 最初から完璧を目指さず、先行試行・バッファ組み込み・定期的な見直しで精度を高める。
  • 5ステップでスケジュールを設計する: 大日程作成 ➔ タスク洗い出し ➔ 担当決定 ➔ WBS作成 ➔ 事前準備の順序を遵守する。
  • 大日程・中日程を逆算で配置する: 終了日を起点に、会議体承認や開発開始などの動かせないマイルストーンを設定する。
  • タスクは動名詞で書く: 「名詞+動詞」で完了条件を明確にし、長くても1タスク40時間(1週間)以内を目安に分解する。
  • 主担当者を1人に絞る: ボール保持者を明確にし、通常業務の負荷や育成視点を考慮してアサインする。
  • WBSで負荷平準化を行う: 担当者ごとの重複を点検し、タスクの並行化や山崩しでボトルネックを解消する。
  • クリティカルパスを重点管理する: 余裕日数ゼロの最長経路を把握し、遅延が全体納期へ波及するのを防ぐ。
  • 先回り準備で段取りを整える: 雛形の用意、レビュー日程の確保、先行試行による改善で作業待ちをゼロにする。

プロジェクトマネジメントの知識や手法は、一度身につければDX推進だけでなく、日常の業務改善やチームマネジメントなどあらゆるビジネスシーンで一生役立つ強力なスキルセットになります。

まずは身近な小さなプロジェクトや改善タスクから、大日程の逆算設計やWBSの階層化・負荷平準化を実践し、チームで予見性の高い計画推進を体験してみてはいかがでしょうか。
